矿业工程(安撤中心)在东滩煤矿63下03工作面安装工程中,敢拼敢闯,敢想敢干,平均每天安装液压支架9组,溜槽9节,仅用时45天,比预定工期提前14天,圆满完成安装任务,成为优化省内矿井施工工艺,实现“快速安撤”的生动实践。

优化工艺 打造快速安装标杆
东滩煤矿63下03工作面切眼长度达345米,需安装液压支架199组、采煤机、运输机等设备,其安装进度关系到矿井生产接续。因此,如何实现快速安装,成为决定整个工程成败的关键。
“我们要按照兖矿能源决策部署,全力推行胶轮车、单轨吊进面施工工艺,形成“点对点”直达运输体系,实现“快速安撤”。各部门务必紧密协同,主动对接服务矿井与施工队伍,超前谋划施工方案,并依据现场情况动态优化作业流程,把东滩煤矿63下03工作面打造成为快速安装标杆。”该公司党委书记、董事长、总经理朱森多次强调。

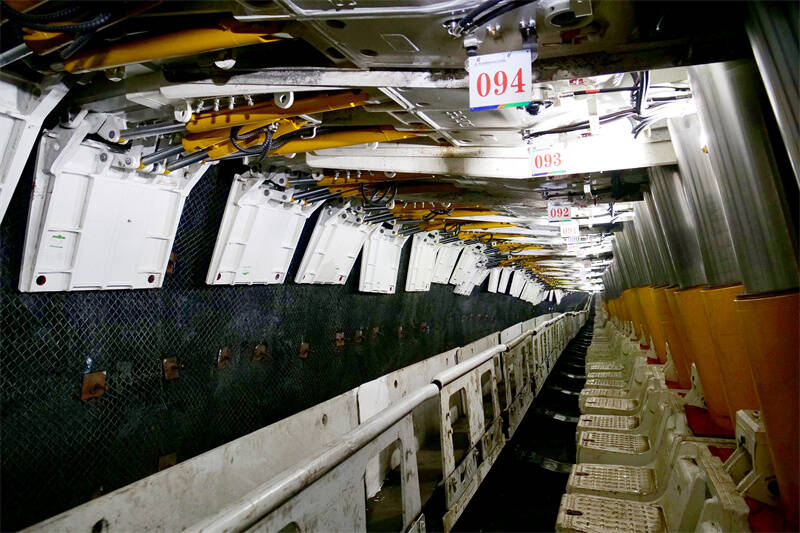

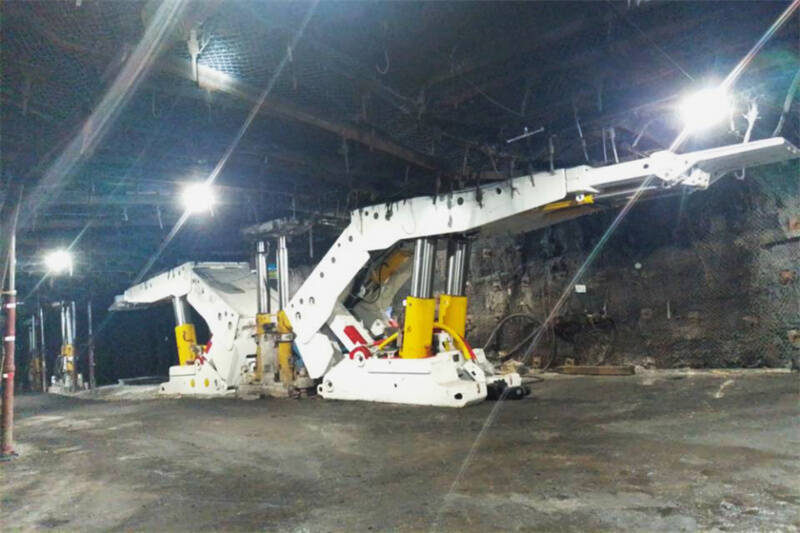

回顾传统安装模式,主要依赖多台绞车“接力”牵引,将大型设备挪移至指定位置,再进行调移安装,需提前投入人力、物力进行绞车基础施工及钢丝绳布设,不仅占用3~5天安装工期,增加施工成本,还存在钢丝绳崩断、设备倾倒等安全风险。此过程环节复杂、用人多、安全风险高,安装效率受限。然而在东滩煤矿63下03工作面施工现场,景象则截然不同:支架框架车承载着数十吨重的液压支架,沿着巷道直接抵达安装位置,再通过铲板车进行调整,辅助使用千斤顶、单体支柱推移等方式,实现液压支架、刮板输送机等设备安全、精准、快速安装。

动画模拟 实现“无绞车化安装”
该公司基于“快速安装”理念,第一时间指派分管领导、副总师、生产部室骨干力量及安撤工程四队管理人员到工作面现场查看,与东滩煤矿相关人员共同探讨施工难题,制定科学可行的施工方案。

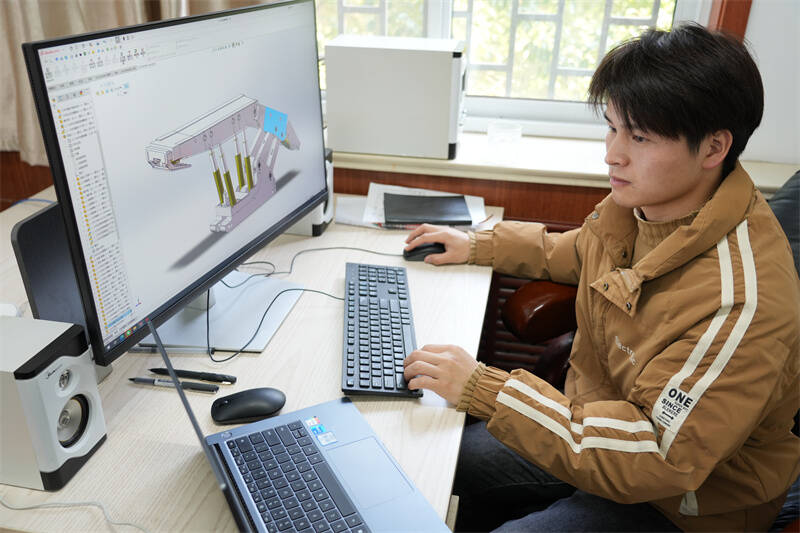

组织技术人员运用3D模拟技术,打造“全流程施工动画”,对全套施工工艺进行“虚拟预演”,使抽象方案变得“触手可及”,复杂工序衔接“一目了然”,实现施工人员对技术要点、施工方式等关键环节“心中有数”。
“我们多次召开专题会议,同矿方密切配合,对施工方案进行多次修订,像设计交通网络一样,精密规划车辆的入井、装载、运输、返回路线,避免工作面‘堵车’,影响安装进度。”该公司安撤工程四队负责人介绍。
为全面保障胶轮车运输效率,他们在切眼内每隔100米处,通过以液压支架替换原有单元支架的方式,巧妙构建胶轮车专用“错车硐室”,实现3辆胶轮车同时进入切眼的高效运输能力。建立动态巡检机制,持续对运输线路状况进行实时监控,一旦发现路面存在损坏隐患,立即组织人员采用高分子板加固、石子铺垫等快速修复工艺,有效提升路面承载能力。在换装硐室提前将破碎机、顺槽支架顶梁、单元支架顶梁等设备组装好,一次性运输到位,节省工作面组装时间。安装运输机时,使用胶轮车调整中部槽,无需使用手拉葫芦起吊安装,大幅提升安装效率。

精益求精 全力打造精品工程
该公司围绕“安全、质量、工期”三大核心任务,统筹规划,精密部署,把东滩煤矿63下03工作面安装倾力打造成为精品工程,确保实现“动态达标、一次成型”。
工程施工前,该公司把安装标准作为一项重点工作来抓,充分利用班前班后会、内部培训等时机,组织全员学习安装标准和作业规范,引导职工树牢精品意识。施工中,对现场物料实行定置化管理,系统归类、整齐码放,并悬挂信息卡,明确标注物料名称、规格型号,作业区域随完随清,确保整洁、干燥、无杂物。严格执行区队跟班制度,带班人员全程紧盯,动态监控安装质量。生产部室成立专项质检小组,多次深入工作面督导,将标准化作业真正落实到每个环节。
他们制定严格的安装标准,确保安装设备“一次成型”,实现“安装一架、完好一架”,避免出现返工。在液压支架安装过程中,将11号、12号液压支架定为标准“样架”,作为后续安装统一“标杆”。施工期间,严格对标样架规范要求,涵盖管路走向布置、线缆绑扎方式、U形销插接方向等细节,确保安装质量与标准一致。每完成20组液压支架及20节运输机溜槽安装后,及时进行拉线调直,并对立柱进行全面清理,切实保障整体安装效果“齐整如一”。
