荣信化工80万吨烯烃项目首台塔器吊装圆满成功

孙爱玲   发布日期: 2026年01月15日

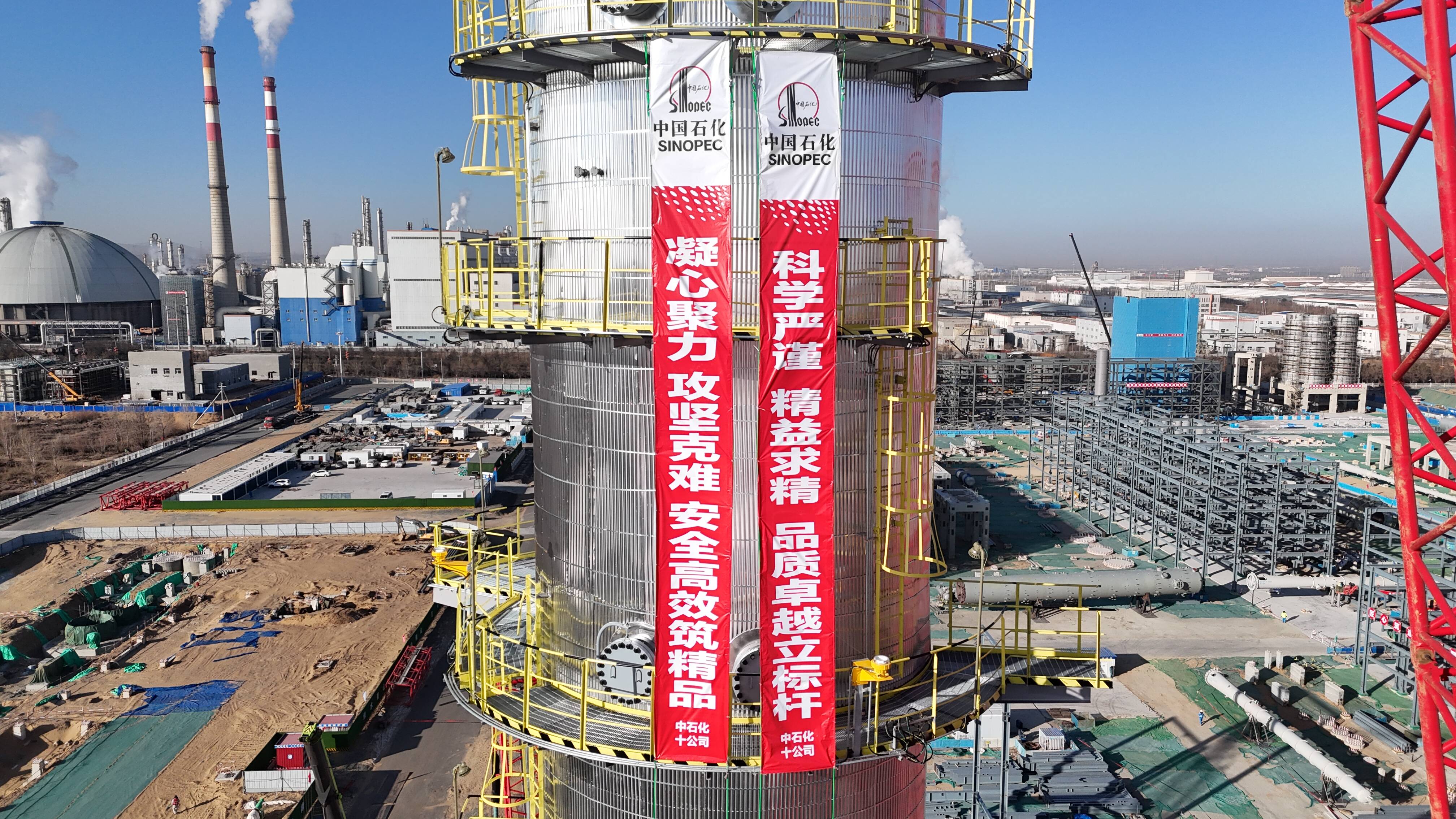

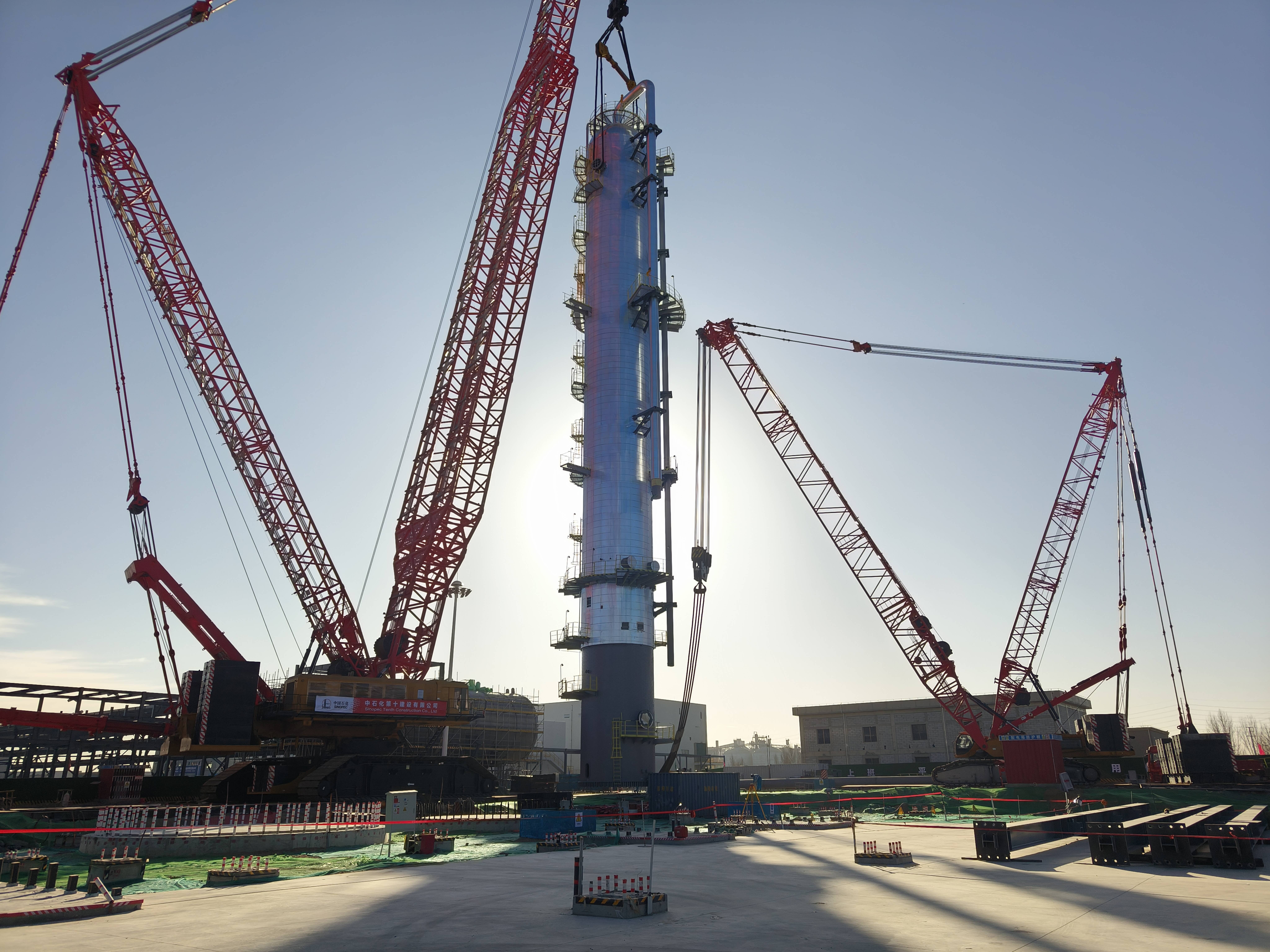

1月13日上午,在荣信化工80万吨烯烃项目施工现场,随着吊装总指挥一声令下,首台大型塔器——1#丙烯精馏塔(T-2303)正式启动吊装。在2000吨级履带吊主吊与450吨级履带吊溜尾的精密协同下,设备历经1小时58分钟的平稳起升、回转与落位,于11时15分圆满完成安装,全程安全可控、精准就位。

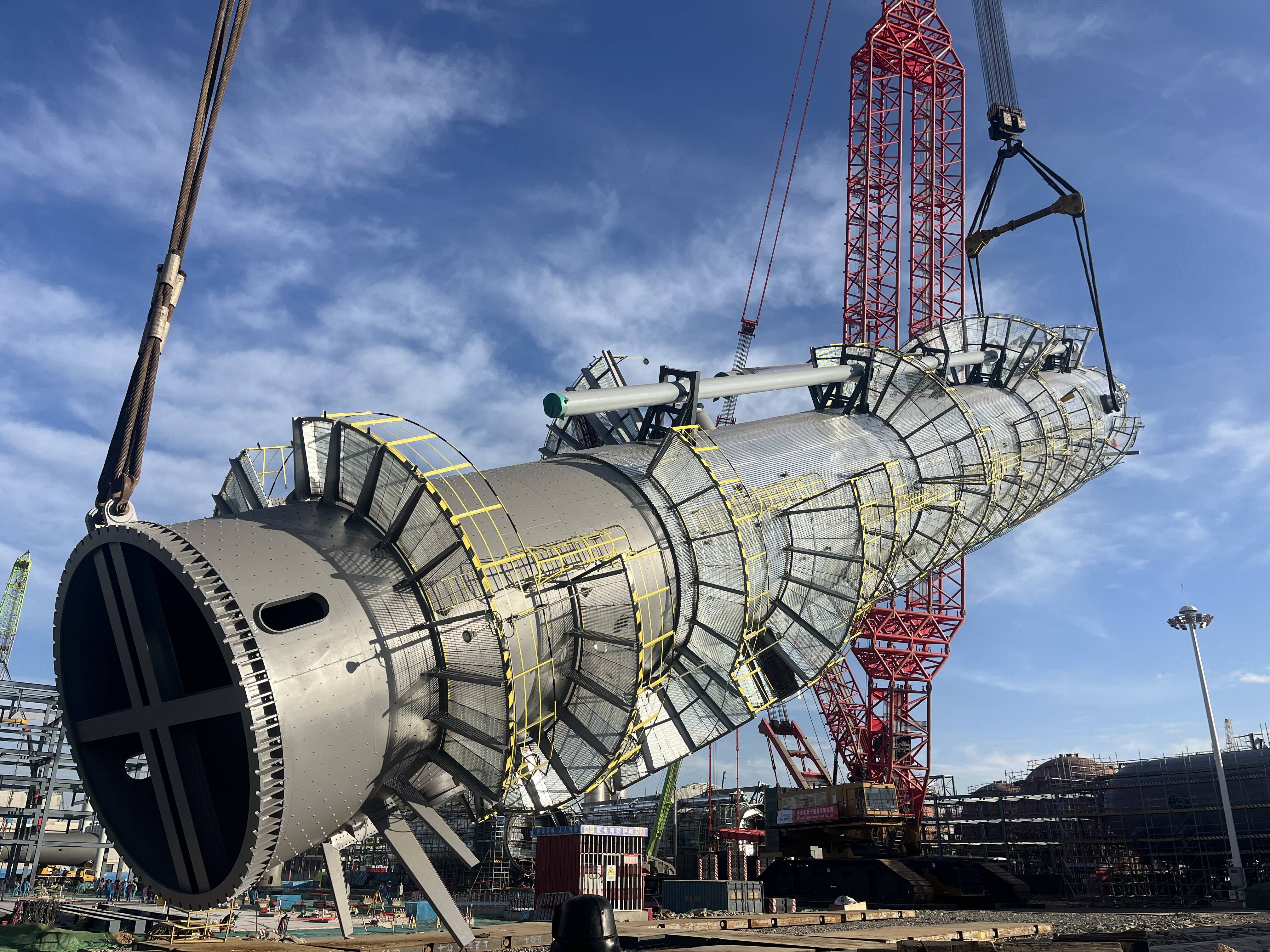

本次吊装的1#丙烯精馏塔体型庞大、技术难度高,其直径达6.3米,塔高68.4米,设备净重532吨,吊装总重量达722吨。为确保吊装任务顺利实施,荣信化工高度重视,项目前期重机公司提前介入,协助项目进行大型设备吊装总体策划;吊装前期由项目管理部、技术质量部、安全环保部及重机分公司组成的专家组多次深入现场,开展方案评审与技术指导,并在项目部组织开展了起重吊装专项培训,围绕吊耳设计、方案编制、地基处理等关键环节进行系统讲解,并结合近年同类吊装案例进行经验分享。

正式起吊前,项目部严格执行技术交底与联合检查机制,明确各岗位职责,对附塔结构、管道及保温等进行了多轮联合排查,确保条件全面受控。吊装过程中,全体作业人员严守操作规程,精准把控吊装节奏与空间姿态,最终实现安全、优质、高效吊装。

1#丙烯精馏塔的顺利就位,标志着项目关键路径上的重要突破,也为后续2#丙烯精馏塔等大型设备的分段吊装与组焊工作积累了宝贵经验。下一步,荣信项目团队将继续保持严谨务实的工作作风,有序推进后续吊装任务,全力保障工程按计划完成年度目标,为项目整体推进注入强劲动力。
