盛夏七月,热浪蒸腾。
煤化工程公司鲁南化工项目部统筹462名参检人员,攻坚598项检维修项目,以“精工实干”的硬核作风,全力打响一场与时间赛跑、与高温较量的系统大修攻坚战。
科学统筹,跑出检修“加速度”

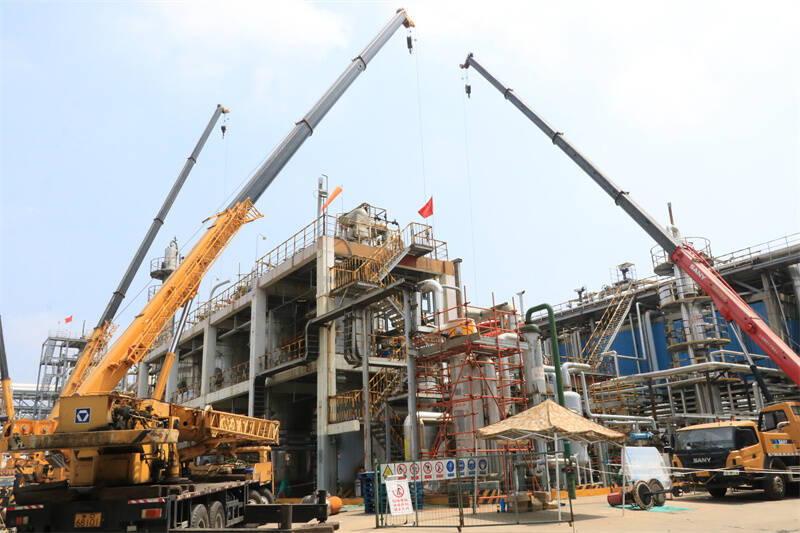

本次大修覆盖六大核心单元,计划工期20天。热电脱硫塔检修、醇氨变换气管道更换、乙酰事业部塔设备检修三大重点项目同步推进,施工交叉面广,高风险作业密集,工期紧、任务重、安全管控压力巨大。
面对挑战,项目部提前谋划、系统布局,搭建网格化安全管理体系,成立由公司副总经理渠兵任总指挥、四大专项组协同的多层级指挥架构,实现检修全流程闭环管理。

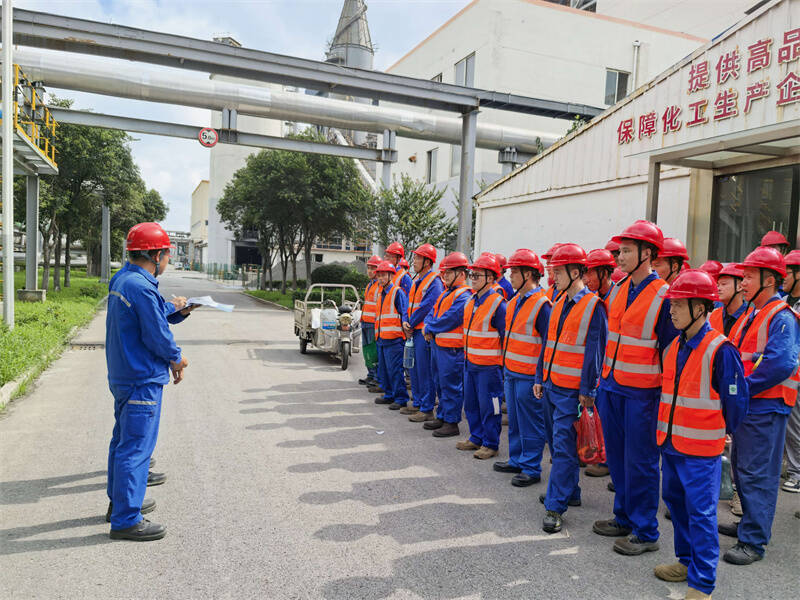

严格人员管控,提前开展全员入厂安全培训,累计完成525人次培训的培训任务,从严审核清退不合格人员6名,从源头夯实安全基础。每日召开调度会议,倒排工期,各区域施工有序铺开。截至7月22日,项目累计开工342项,醇氨变换管道、脱硫塔清洗等重点项目稳步推进。
严守红线,织密高温“防护网”

持续高温天气给室外作业带来严峻考验。安全环保组每日晨会组织全员学习安全监察通报,结合典型事故案例开展警示教育,举一反三排查现场隐患。针对受限空间、吊装、动火等高风险作业,严格执行票证审批、作业前交底、全程旁站监护制度,规范吊装警戒区域设置。
现场配齐藿香正气水、速效救心丸等防暑降温及急救物资,实时关注作业人员身体状态,发现中暑先兆第一时间处置。管理人员24小时值班盯靠加班现场,合理安排人员轮休,平衡施工进度与人员健康,做到安全与进度两手抓、两不误。
精工细作,严把质量“标准关”

技术质量组深化现场文明检修与定置管理,各区域自查整改提升现场标准化水平。规范焊接、设备回装全过程资料留存,统一发放法兰、封头回装验收记录表,不定期抽查记录填写情况,对不按规范执行的班组严格考核。紧盯现场焊接质量、管口封堵等关键工序,保温施工、塔器拆装、管线配管全部落实技术标准,坚持“应修必修、修必修好”,以精细化管控消除设备长期运行隐患。
党旗飘扬,凝聚攻坚“精气神”

项目部党支部书记牵头负责后勤保障及思想引领工作,深入作业现场挖掘先进典型,发挥示范引领作用。党员管理人员扎根各检修界区,带头盯控重大风险作业,紧盯施工难点、堵点主动协调解决。
高温之下,工装浸透汗水,焊花映照坚守。检修人员穿梭于塔器、管线、脚手架之间,拆人孔、换塔盘、清洗脱硫塔、更换老旧管线,用扳手与焊枪诠释责任担当。
战高温、斗酷暑、保安全、赶工期。鲁南化工项目部全体参检人员将继续坚守岗位,以严谨的安全管控、过硬的施工质量、高效的组织协调,稳步推进各项检修任务圆满落地,为鲁南化工装置安全平稳复产筑牢坚实根基,以实干实绩彰显工程队伍的专业担当。
