杨村煤矿全长1308米的41704运输顺槽掘进工程,自2025年10月启动以来,便肩负着矿井接续的重任。然而在前期推进中,工序间相互拉扯、物料供应接不上茬,加上老旧的考核机制和频发的设备故障,让生产节奏一度受阻。该矿直面痛点、主动出击,从工序、物料、机制和设备四个维度精准发力,按下了掘进效能的“快进键”。

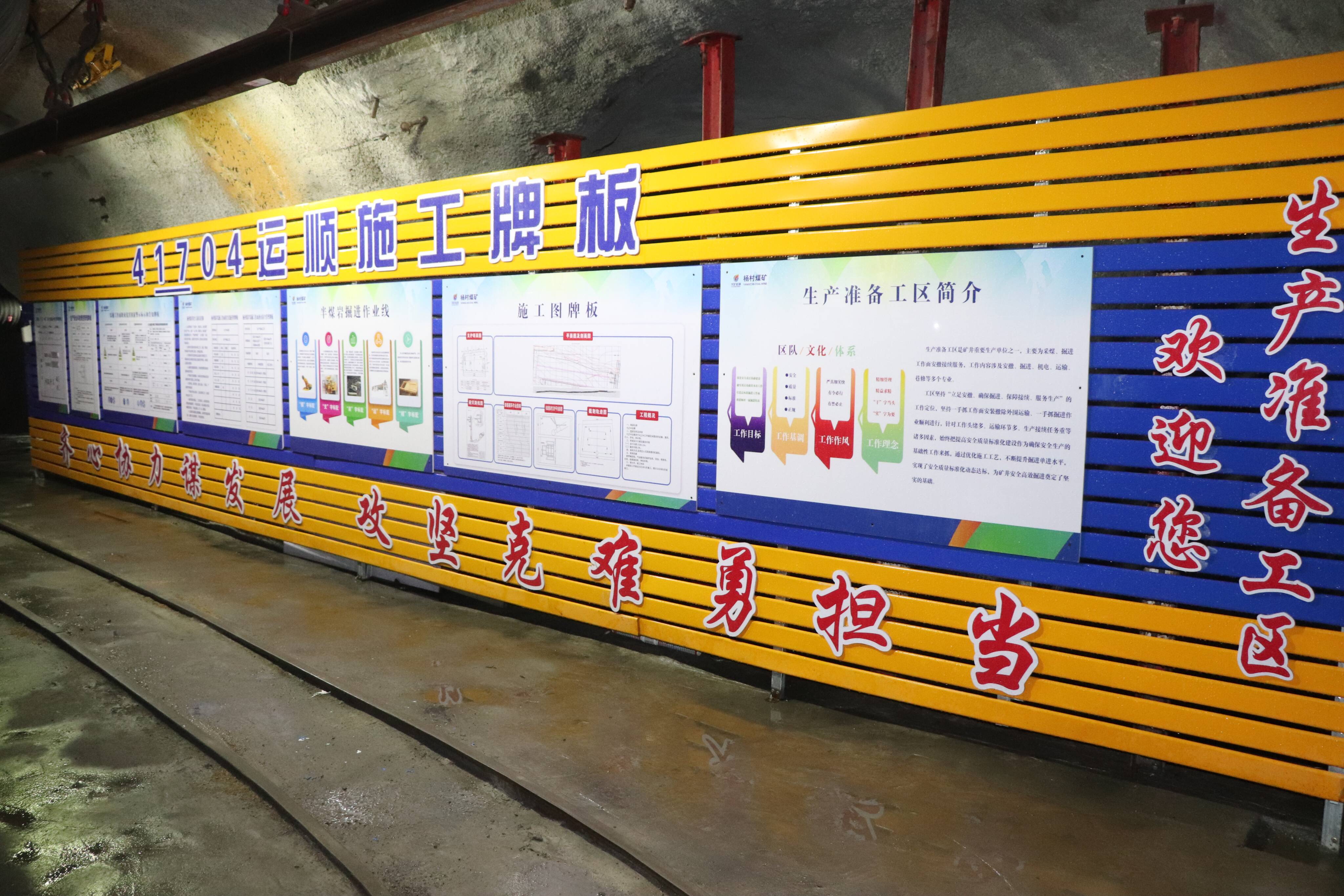

在工序协同上,果断打破了传统班次界限,将任务版图重新切割。生产班不再分心于杂务,专注掘进主攻和外围质量标准化;而延接风水管路、前移自移机尾等无法平行作业的辅助工序,则统一划归检修班,由专人“打包”接管。“掘进和辅助各司其职,再也不用互相等、互相拖了。”该矿生产准备工区主管工程师韩腾说,这一调整彻底解开了工序间的死结,原本频繁“打架”的作业流程,如今变成了环环相扣的接力赛。

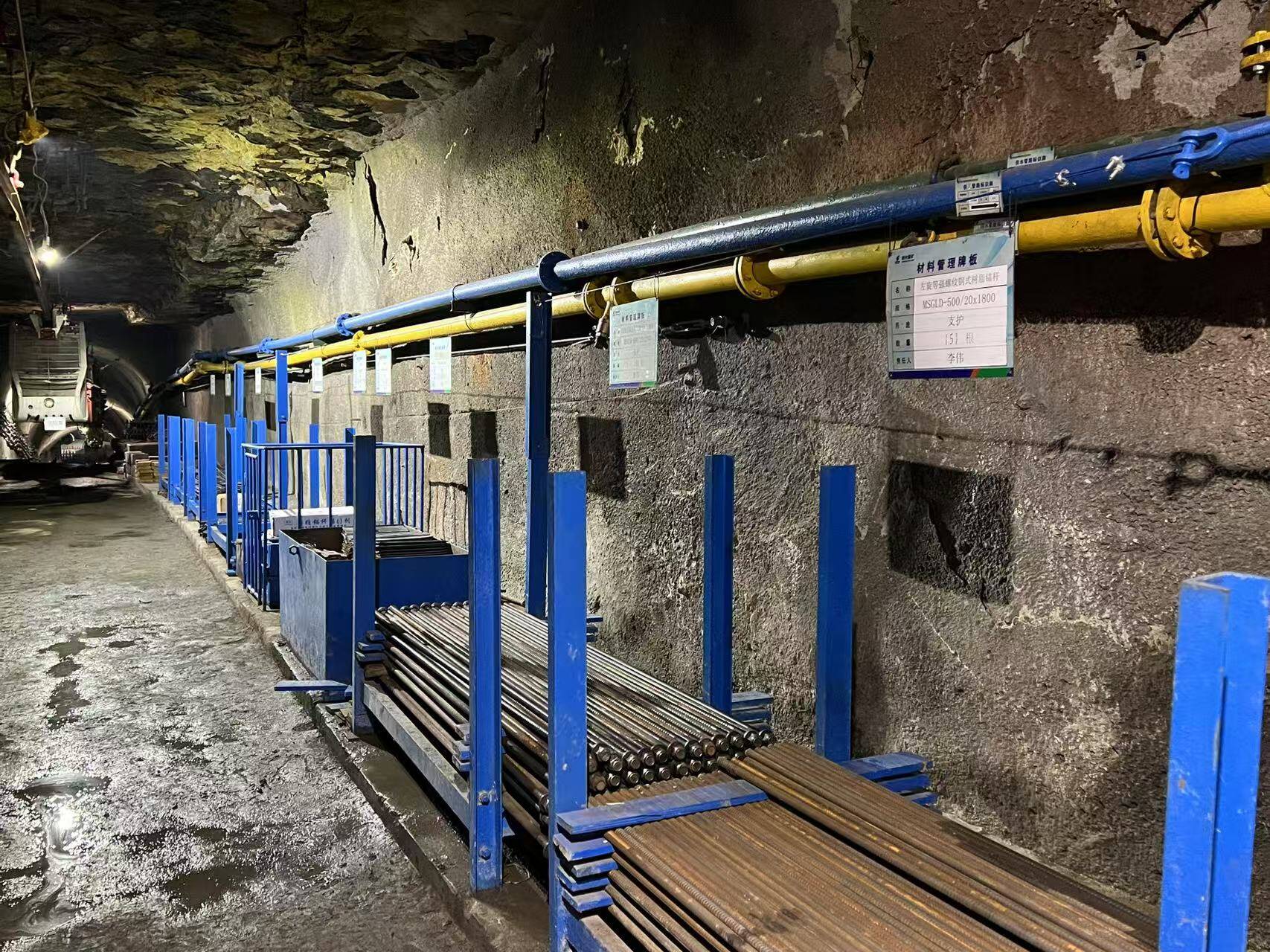

解决了工序问题,工区又将目光瞄准了物料保障这一“生命线”。他们创新设立中班独立运料班,实行单日单班集中进料,让工作面不再缺料;同时依托智能充电室,将单轨吊机车的充电等待时间从8小时大幅压缩至2小时,单日运输频次提升了35%。为了进一步提速,同时按支护材料实际用量,量身定制了“一体式专用运输车”,实现即用即取、精准配送,物料周转效率跃升40%。让“人等料”,现在变成了“料等人”,整个巷道的物流就像有了“高速路”。

机制的革新则是激活全员内生动力的“关键一招”。该矿生产准备工区全面推行“市场化”,把掘进、支护等核心工序拆解为数百个独立考核单元,定价项目从183项扩容至242项,并动态调整了39项单价。在此基础上,他们还增设了“师带徒”补贴,让多干活、带新人的职工真正拿到实惠。“大锅饭端掉了,多劳多得的账算得明明白白,大家的劲头自然就上来了。”该矿生产准备工区技术员景家俊对机制带来的变化感触颇深。

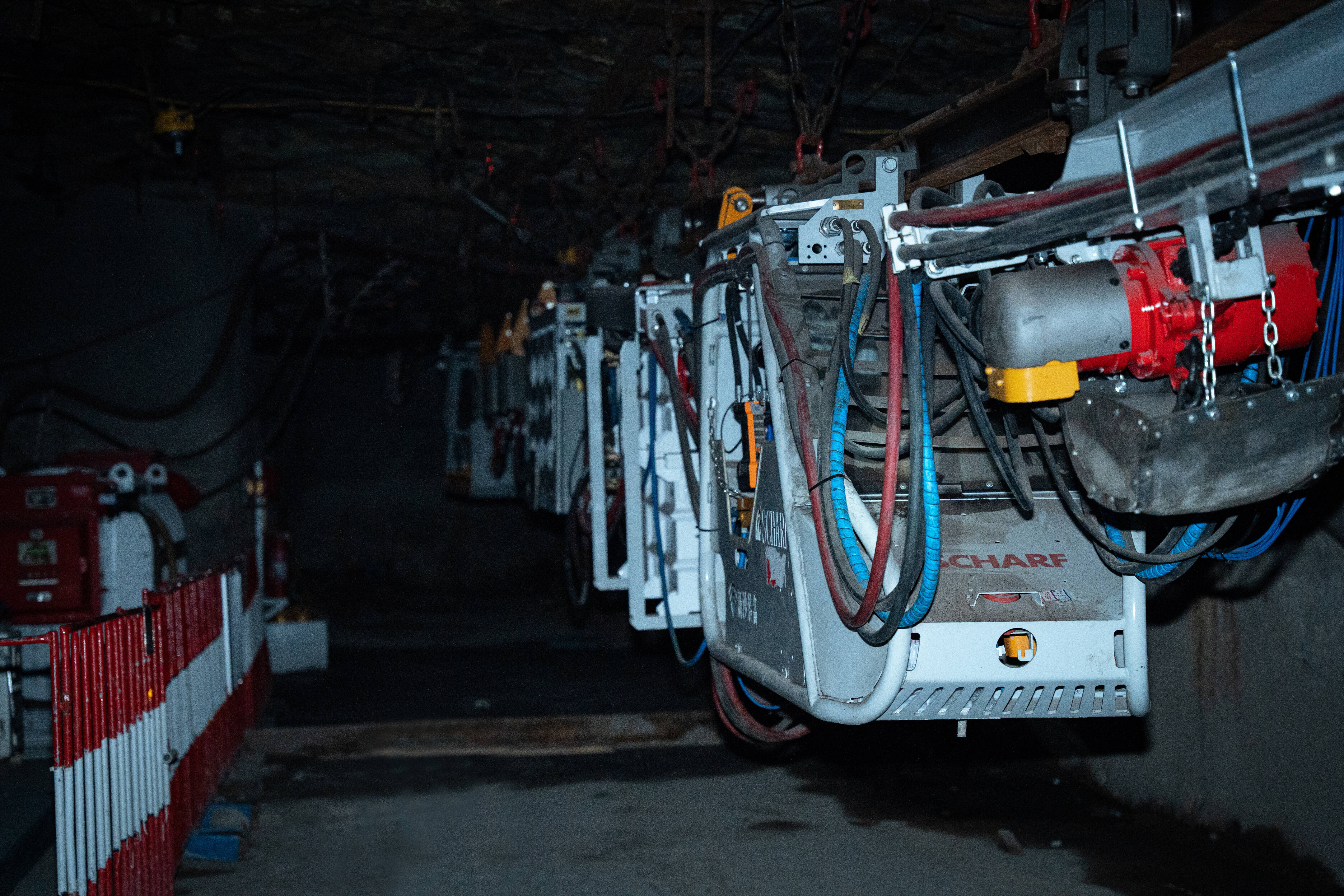

在设备保障方面,该矿将历次设备故障的成因、处理时长和维修方法悉数记录归档,编制出一份内容详实的“掘进机故障明白纸”,将18种常见顽疾的处置方案固化为标准操作流程,把被动抢修变成主动预防,检修效率大幅提升,非计划停机时间被大幅压缩。
一系列改善“组合拳”环环相扣,转化为实实在在的进尺成果。2026年5月,41704运顺掘进工作面单月进尺强势突破256米,不仅超额完成矿井排定计划,更在实践中打磨出“2步1交接+3天1检修”的高效组织模式。
从曾经的掣肘重重到如今的行云流水,杨村煤矿用自主改善这把“金钥匙”,为矿井高质量发展打通了更强劲的掘进通道。今年以来,全矿自主改善项目已达60项,为矿井创造效益223万元,“人人参与改善、处处追求精益”成为行动自觉,矿井高质量发展的根基更加坚实有力。
